В этот день, 44 года назад - 9 сентября 1981 года, на строящемся 3-ем энергоблоке Чернобыльской АЭС произошёл пожар.
Проектное задание на строительство Чернобыльской АЭС было выполнено Уральским отделением института «Теплоэлектропроект». Утверждённое 29 сентября 1967 года Минэнерго СССР задание было разработано для трёх видов реакторов:
Графито - водного реактора РБМК-1000 (Реактор большой мощности канального типа);
Графито - газового реактора РК-1000;
Водо-водяного реактора ВВЭР (Водо-водяной энергетический реактор);
Согласно проектному заданию технико-экономические показатели первого варианта оказались наиболее низкими при более благоприятном состоянии разработок и возможностях поставок оборудования.

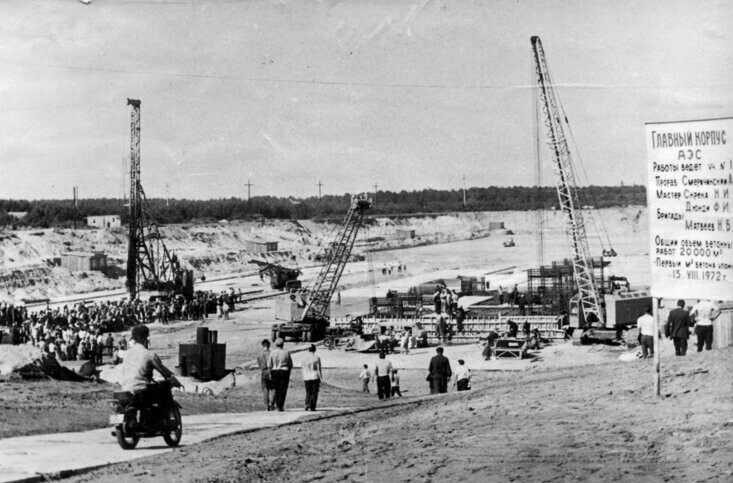

Первая очередь Чернобыльской АЭС (первый и второй энергоблоки с реакторами РБМК-1000) была построена в 1970—1977 годах, вторая очередь (третий и четвёртый энергоблоки с аналогичными реакторами) была построена на этой же площадке к концу 1983 года. В 1981 году в 1,5 км к юго-востоку от площадки первой—второй очереди было начато строительство третьей очереди — пятого и шестого энергоблоков с такими же реакторами, остановленное после аварии на четвёртом энергоблоке при высокой степени готовности объектов.

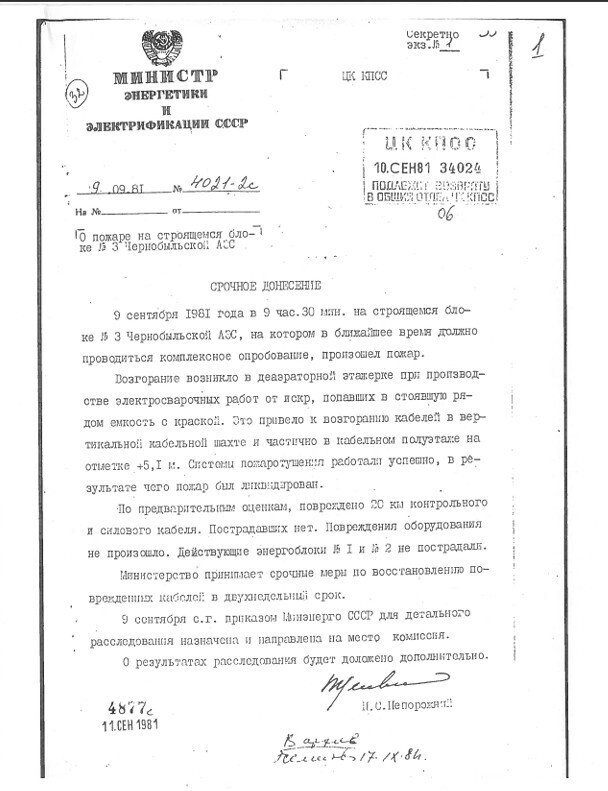

Согласно сообщению министра энергетики и электрификации СССР в ЦК КПСС - «возгорание возникло в деаэраторной этажерке при производстве электросварочных работ от искр, попавших в стоявшую рядом емкость с краской. Это привело к возгоранию кабелей в вертикальной кабельной шахте и частично в кабельном полуэтаже на отметке +5,1 м. Системы пожаротушения работали успешно, в результате чего пожар был ликвидирован».
3 декабря 1981 года осуществлён энергетический пуск третьего энергоблока.
9 июня 1982 года на третьем энергоблоке освоена проектная мощность 1000 МВт.
